1.檩条可选用方管钢(60*40*3mm)或C型钢(100*50*20*3mm)或木方(60*40mm),需做防腐处理。

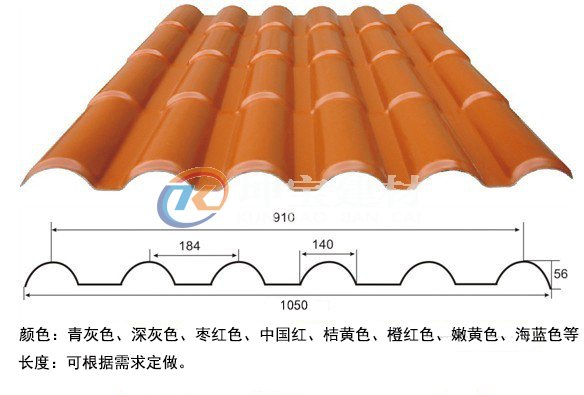

2、根据树脂瓦型确定好檩条间距(竹节型瓦间距为750mm),由下往上排布。
3、主瓦安装时要根据当地风向逆向安装,两张瓦之间横向搭接一个波峰(包括脊瓦的搭接)尺寸为80mm,纵向搭接一个瓦节距,搭接处在檩条接触部位必须用自攻螺栓固定。
4、如属两坡面房顶,须两坡面同步对称安装,以便于正脊瓦安装时波形的吻合。
5、斜脊瓦在脊瓦末端安装完毕后安装,正脊瓦与斜脊瓦搭接处应处理平整,以便三通脊瓦的安装。
6、安装正脊瓦时尽量避免与主瓦对缝重合,以减小安装缝隙。
7、固定件为专用自攻螺栓,先垫好螺栓密封垫再用电动扳手适度拧紧,然后盖好防水冒。
8、屋面要求:合成树脂瓦适用于坡度为20~80度的坡屋面。
安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到美观效果。

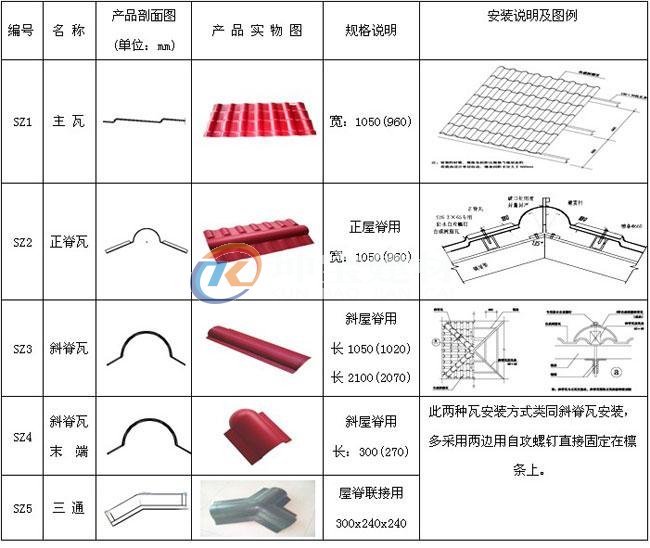

安装主瓦
两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始安装。
第一张瓦的安装最为重要,一定要保证瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在最下端檩条和瓦的中心位置(波峰)处将瓦固定。
为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推。
安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全。
纵向安装要搭接瓦的一个节长。
两坡屋面:主瓦安装应两侧同步进行,以确保正脊瓦安装的波峰吻合。
主瓦安装选用直径6.3mm、长度75mm的自攻钉;正脊瓦、斜脊瓦安装根据固定位置的不同,选用直径6.3mm,长度110-150mm的自攻钉。

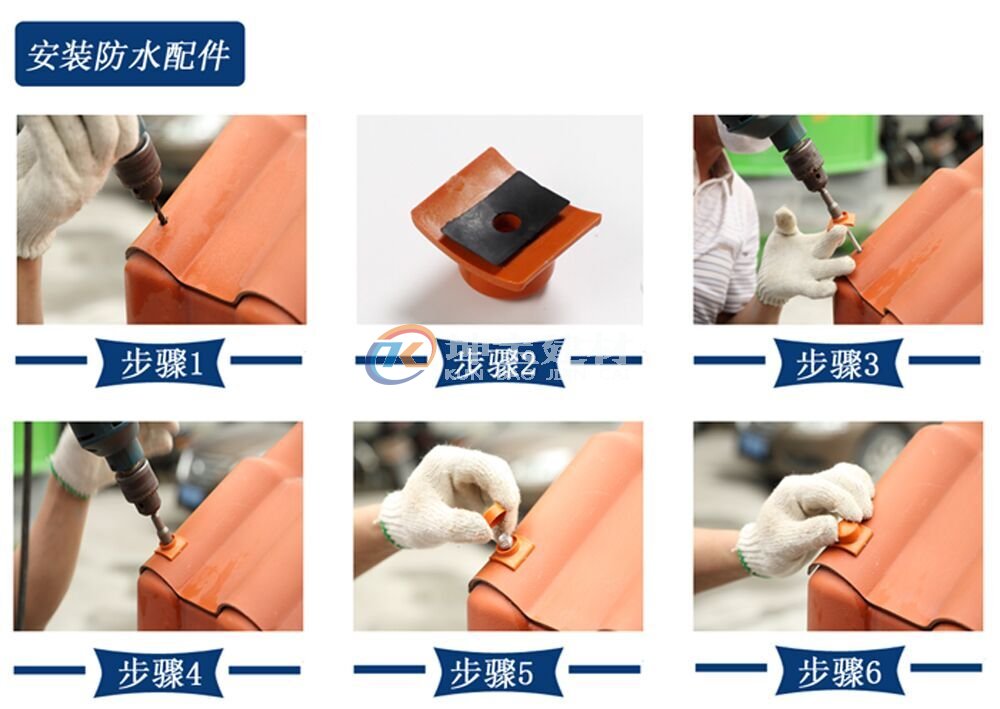

固定瓦时先将防水圈置于保护垫下面的凹槽内,并将自攻钉穿过保护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧要适中,完毕后再安装防水帽。
钢檩条采用自攻钉或不锈钢角钉,木檩条采用自攻螺丝。在需固定的波峰上先钻大于自攻螺丝直径2mm的孔,每隔一个波峰固定一套配件。
四坡屋面:安装时先安主瓦(方法同两坡屋)。主瓦安装完毕后再安装两侧三角形屋面,由中心线CC3、DD3为基准两边均分安装,再沿斜线切割,以便于斜脊瓦的安装。
安装正脊瓦

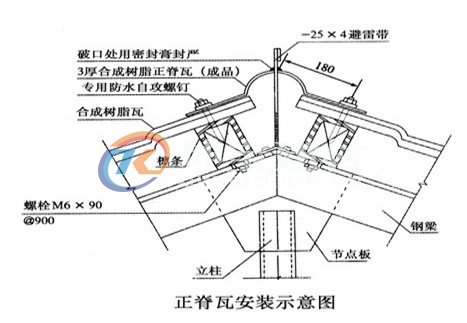

正脊瓦安装在屋脊CD线上,安装时要从主瓦区一侧开始,第一张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接 一个波形。
安装斜脊瓦
斜脊瓦安装在多坡屋面三角形斜边上,安装时要上下对齐固定在主瓦檩条上,两节斜脊瓦之间搭接30mm, 最后安装脊瓦末端。
安装三通瓦
三通脊瓦安装在三面相交顶点,正、斜脊瓦安装完毕后安装三通脊瓦,安装三通脊瓦时一边搭接在正脊瓦下方,另 两边搭接在斜脊瓦上方。
安装封檐
封檐应与主瓦最下一节同时安装,用主瓦末端自攻钉双层固定在檩条上。如主瓦檐头距离檩条过长,封檐长度 不够时,用螺栓单独固定。
屋面斜天沟可采用宽度1000mm、厚度0.5mm彩钢板,或宽度800mm、厚度3.0mm的合成树脂板等材料,根据现场结构配套定制,在主瓦安装前先将天沟型板固定在檩条上,外露部分宽度为200mm~300mm。
1、 挑檐安装
为使边檐和屋檐有效排水,同时保护下面檐板,檐口部位宜选用金属滴水板或合成树脂封檐板,由屋面边檐向内伸金 100mm向下弯曲盖住檐口,在安装瓦前先将金属滴水板固定在檐口及檩条上。
2、山墙泛水
2.1屋面与女儿墙体交接处的泛水
用金属板或合成树脂板根据现场尺寸加工定制泛水型板,一端用射钉固定在墙面上,另一端固定在瓦波上。
2.2水箱、烟囱泛水
水箱、烟囱与屋面瓦 为四面相交,可分正面泛水、弯折泛水。正面上泛水是指屋面瓦位于构筑物斜上坡,可将金属板根据现场尺寸加工定制泛水型板,下端固定在构筑物腰线下面,上端固定在屋面瓦下檩条上面。正面下泛水是指屋面瓦位于构筑物斜下坡,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上。弯折泛水是指屋面瓦位于构筑物两侧斜面相交,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上。
2.3天窗泛水处理
在屋面瓦安装前可先将天窗两侧和上坡的金属板固定在屋面上,当天窗下坡的瓦安装完毕后再将金属排水板覆盖在瓦上。
2.4老虎窗周边排水处理
为使老虎窗上面雨水有效排泄,应在老虎窗上方两侧设置排水槽,安装施工按照山墙、水箱、烟囱泛水方法处理。
合成树脂瓦安全施工与竣工清理
1、施工人员在坡面上工作时,首先检查屋面檩条是否平稳牢固,合成树脂瓦要顺坡堆放,每垛不得超过3张,禁止将材料放置在没固定的檩条上,以免滚下或被大风吹落。
2、坡屋面上施工时必须使用防滑梯,施工人员应系好安全带;在雨、雪天及六级以上大风时禁止施工。
3、屋面瓦安装完毕后需清扫屋顶上零碎材料,彻底检查瓦面有无损坏并清洁屋顶,如有错钻孔现象,可用树脂胶封堵。
相关阅读推荐:
